Barrage de Nachigal : NHPC annonce la disponibilité de 120 MW et le lancement des essais du 3e groupe

7
Barrage de Nachigal : NHPC annonce la disponibilité de 120 MW et le lancement des essais du 3e groupe
Barrage de Nachigal : NHPC annonce la disponibilité de 120 MW et le lancement des essais du 3e groupe

Africa-Press – Cameroun. Investir au Cameroun) – Depuis le 10 août 2024, le barrage de Nachtigal, en cours de construction dans la région du Centre du Cameroun, injecte 120 MW dans le réseau interconnecté Sud (RIS), qui couvre les sept régions méridionales du Cameroun. L’information, consécutive à la mise en service ce jour-là du 2e groupe de la centrale hydroélectrique, est révélée par la société NHPC, qui pilote ce projet énergétique majeure.

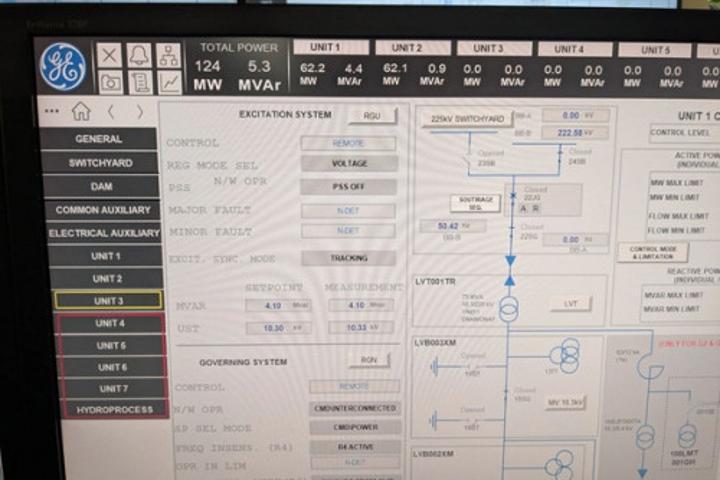

« C’est une nouvelle étape importante franchie pour le projet Nachtigal, dont les travaux progressent bien et affichent un taux d’exécution de 95,8 % à fin juillet. (…) Les équipes restent mobilisées pour la prochaine étape, qui est celle de la mise en service du groupe 3, dont les premiers tours de roue ont été réalisés le 9 août, et la phase des essais aussitôt démarrée », précise NHPC dans sa dernière newsletter.

« La montée en puissance de Nachtigal à 120 MW est capitale, parce qu’elle va permettre à Eneo de maitriser le 2e étiage de l’année (le premier a souvent lieu au premier trimestre de l’année, NDLR) sur le Ntem (fleuve abritant le barrage de Memve’élé d’une capacité de 211 MW, NDLR) », explique une source interne à Eneo, le distributeur exclusif de l’électricité au Cameroun.

Atténuation du déficit

En effet, apprend-on, en raison de cet étiage, période qui se caractérise généralement par la baisse du niveau des eaux dans le fleuve Ntem, la production du barrage de Memvé’éle a progressivement chuté à 150 MW, pour finalement se situer autour de 90 MW en permanence, ces dernières semaines. Mais, ce déficit a été atténué par l’énergie injectée par le barrage de Nachtigal, induisant des délestages limités dans le pays, apprend-on de sources autorisées.

À en croire nos sources, avec la disponibilité des 120 MW de Nachtigal, les marges de manœuvre pour faire face au déficit de production du barrage de Memve’élé sont encore plus grandes. Car, selon les acteurs du secteur de l’électricité au Cameroun, il n’est pas exclu que la production de cette infrastructure énergétique baisse davantage au cours du mois d’août 2024, date initiale du 2e étiage sur le Ntem, qui a été simplement précoce cette année.

Pour rappel, la livraison complète du barrage de Nachtigal est attendue en décembre 2024, selon le chronogramme officiel. L’infrastructure débitera alors 420 MW dans le réseau électrique camerounais, devenant ainsi la plus grande centrale de production du pays. Elle augmentera par la même occasion de 30 % les capacités installées du Cameroun.

Brice R. Mbodiam
